| 項目名稱 | 南湖國際社區 129 ㎡ 住宅家用中央空調安裝 | 系統形式 | 一拖四多聯機(氟系統),頂送下回 |
| 樓盤地址 | 成都市天府新區華陽街道南湖西路 175 號 | 室外機容量 | 名義制冷量 14.0 kW |
| 建筑面積 | 129 ㎡(套內約 103 ㎡) | 室內機配置 | 4 臺側出風嵌入式,名義制冷量合計 16.6 kW |
| 戶型 | 3 室 2 廳 1 廚 2 衛 | 配置率 | 119%(室內機與室外機容量之比) |
| 建筑條件 | 2010~2013 年建成的高層 / 超高層,約 42 棟、全盤約 11142 戶,無空調專用冷媒管井 | 配置單位冷指標 | 180~250 W/㎡(逐間取值,加權約 229 W/㎡) |
| 空調面積 | 69.5 ㎡(客餐廳、主臥、次臥、書房) | 指標取值依據 | 朝向 · 樓層 · 是否封窗大玻璃 · 層高(見第三節) |
| 客戶稱呼 | 傅先生(52 歲,外貿公司合伙人) | 常住成員 | 夫妻二人(子女已獨立) |
| 新風系統 | 本次不設機械新風,維持原有自然通風條件 | 施工單位 | 四川鼎格舒適家 |
判斷一套房子適不適合做中央空調,先要看的不是預算,而是它有沒有留出「管從哪里走」的位置。 南湖國際社區這一批高層建成于 2010~2013 年,全盤約 42 棟、上萬戶, 屬于成都天府新區華陽板塊里體量很大的一批住宅。這批樓在當年設計時, 公共區域只設了給排水豎井與電氣豎井——給排水豎井里是立管,電氣豎井里是電纜橋架與母線, 兩者都是按各自專業的功能與防火要求來劃分的,并沒有為空調冷媒管預留任何通道。
這一點和 2004~2009 年建成的老高層不太一樣。那一批房子的麻煩多半出在層高與既有裝修上: 梁下凈高小、吊頂一做就壓低層高,原裝修還得處處保護。 而這批 2010 年前后建成的樓,層高與結構條件反而比較寬裕, 真正的約束變成了豎向與水平方向的「管路通道」——室內機在吊頂、室外機在室外, 兩者之間的兩根銅管必須找到一條既合規又能檢修的路。
| 土建條件 | 對方案的約束 | 本項目的處理 |
|---|---|---|
| 無空調專用冷媒管井 | 冷媒管不能在公共豎井內穿行,必須在戶內或沿外墻解決 | 優先走自家陽臺與設備平臺,全程不進入公共區域 |
| 原設計只有分體機空調板 | 機位尺寸與承載按小外機預留,帶不動 14.0 kW 外機 | 在相鄰設備平臺增設落地鋼支架,落點傳至結構梁 |
| 剪力墻與框架梁為主 | 開孔不能切梁、不能斷筋,位置受結構限制 | 開孔一律選在填充墻上,先探測后定位 |
| 2010 年前后圍護結構 | 外墻保溫執行水平不一,外窗氣密性弱于新建住宅 | 指標按中高段取,不按新建住宅的中低段套用 |
| 本戶正在整體翻新 | 舊面層已拆除,無成品保護負擔,但工序窗口只有一次 | 中央空調卡在拆除之后、木工封板之前完成 |
上表里有一條容易被忽略:這戶是二手房整體翻新,墻地面已經拆到結構基層, 所以不存在「舊裝修要保護」的問題,這一點反而比同小區的半改造住戶省事。 但翻新同樣意味著窗口只有一次——吊頂一封,冷媒管、冷凝水管與開孔位置就都定死了, 后面再想調整,代價就是拆頂。這也決定了本頁后面幾個章節的寫法:先解決路徑,再談設備。
傅先生 52 歲,經營一家外貿公司,愛人退休在家,子女都已獨立在外地生活。 這套 129 ㎡ 的房子是夫妻二人的長住居所,買下來之后做整體翻新, 裝修的出發點不是「住幾年再說」,而是按長期自住來安排每一處隱蔽工程。 他給中央空調提的要求也很直白:裝完不要再動,用了十年八年出了問題,師傅能進得去、摸得著。
這張卡里第一條和第四條是一對:因為不能走公共豎井,管路只能在戶內拉長, 拉長之后中間就必然出現分歧管與閥門,這些部件又必須有地方檢修。 換句話說,「不走公共區域」這個約束,直接把「檢修口要另設」變成了必然結果, 而不是一個可選項。第二條則牽動物業與安全——外機位改造必須能說清楚承重落在哪。
給每臺室內機定容量檔位,起點是單位面積配多少冷量,也就是配置單位冷指標。 成都地區家裝中央空調的常規取值區間是 180~250 W/㎡,明顯高于不少北方城市, 原因不在氣溫而在濕度。按 GB 50736—2012《民用建筑供暖通風與空氣調節設計規范》, 成都夏季空調室外計算干球溫度 31.8 ℃、濕球溫度 26.4 ℃,干濕球溫差只有 5.4 ℃。 濕球溫度高,說明空氣里的含濕量大,空調降溫的同時還要把大量水汽析出, 這部分潛熱負荷不體現在干球溫度上,卻要實打實消耗制冷量。
另一個原因是家裝末端的形態。住宅吊頂內的風管機受機身厚度與風口尺寸限制, 送風量和出風溫差都比同冷量的商用機型小,要在合理時間內把房間溫度拉下來,就得留出額外的容量余量。 兩條疊加,形成了 180~250 W/㎡ 這個區間。
需要說明的是,這個區間是按成都平原的常規住宅條件給的。落在老高層上,還得再往濕度之外看一層—— 圍護結構。2010 年前后建成的住宅,外墻保溫的執行水平參差, 外窗也多為普通推拉窗或早期斷橋鋁,開啟扇靠毛條與膠條密封,氣密性弱于近年的新建住宅。 這部分差別不改變區間本身,但會把取值往中高段推。
區間給的是范圍,具體取哪一檔要看房子本身。四個變量影響最大:朝向、樓層、是否封窗大玻璃、層高。 同一棟樓、同一套房型,只因為朝向和窗墻比不同,取值就可能相差 40~60 W/㎡。
| 變量 | 取值偏低(180~200 W/㎡) | 取值偏高(230~250 W/㎡) |
|---|---|---|
| 朝向 | 北向、東北向,全天基本無太陽直射 | 西向、西南向,下午西曬疊加高濕;南向、東向大面寬橫廳同樣取高段 |
| 樓層 | 中間層,上下樓層均有遮擋,屋面與地面傳熱可忽略 | 頂層屋面得熱大;首層貼地返潮,地面潛熱負荷高 |
| 是否封窗大玻璃 | 常規窗墻比,雙層中空玻璃,外窗有外遮陽或內側遮光簾 | 陽臺封窗后形成整面落地玻璃,無外遮陽,太陽輻射得熱成倍增加 |
| 層高 | 凈高 2.8 m 以下,體量小,空氣體積有限 | 凈高 3.0 m 以上或挑高空間,空氣體積大,冷量被稀釋,降溫慢 |
| 圍護結構(老樓附加變量) | 有外墻保溫,外窗為近年的中空斷橋鋁,氣密性好 | 外墻保溫執行不到位,原為普通推拉窗,整體翻新時即便換了中空玻璃,開啟扇縫隙仍偏大 |
本項目落在四個變量上的實際位置是:客餐廳為東向大面寬、連通陽臺后形成整片玻璃、 樓位無遮擋,三項都指向高段,取 235 W/㎡;次臥朝西,下午西曬直接照進來, 在老樓較弱的圍護條件下取到區間上限 245 W/㎡; 主臥朝南、窗墻比常規,取 220 W/㎡;書房朝北、體量小、僅單人使用,取 195 W/㎡。 另外全屋凈高約 2.9 m,不構成加分項,但也不額外抬高取值。
| 房間 | 面積 | 配置單位冷指標 | 配置冷量 | 取值理由 |
|---|---|---|---|---|
| 客餐廳(連通陽臺) | 34.0 ㎡ | 235 W/㎡ | 7.99 kW | 東向大面寬,通陽臺后成整片玻璃,無外遮陽,取中高段 |
| 主臥 | 15.2 ㎡ | 220 W/㎡ | 3.34 kW | 南向、窗墻比常規,夜間使用,取中段 |
| 次臥 | 11.8 ㎡ | 245 W/㎡ | 2.89 kW | 西向,下午西曬直射,老樓圍護偏弱,取區間上限 |
| 書房 | 8.5 ㎡ | 195 W/㎡ | 1.66 kW | 北向小房間,基本無直射,取區間下限 |
| 合計 | 69.5 ㎡ | 加權約 229 W/㎡ | 約 15.9 kW | 四間取值從 195 到 245 W/㎡,差異由朝向與圍護決定 |
算出逐間配置冷量之后,再換算成設備檔位。多聯機室內機的名義制冷量是分檔的, 不能連續取值,每一間都要往上取到相鄰檔位。取檔時同時看兩件事: 一是房間的降溫與除濕能力,二是小房間不必選大,免得低負荷段頻繁啟停。 本項目書房算出的冷量只有 1.66 kW,已經接近常規最小檔位,再往下壓沒有對應的機器。
面積 34.0 ㎡
指標 235 W/㎡ → 7.99 kW
室內機 8.0 kW
面積 15.2 ㎡
指標 220 W/㎡ → 3.34 kW
室內機 3.6 kW
面積 11.8 ㎡
指標 245 W/㎡ → 2.89 kW
室內機 3.2 kW
面積 8.5 ㎡
指標 195 W/㎡ → 1.66 kW
室內機 1.8 kW
空調面積 69.5 ㎡
加權指標 約 229 W/㎡
室內機 16.6 kW
室內機名義制冷量合計 16.6 kW,比按指標算出的 15.9 kW 高出約 4%, 這個差值來自取檔時的向上取整,屬于常態。真正需要控制的另一組比例是配置率, 它等于室內機名義制冷量之和與室外機名義制冷量之比,第四節一并核算。
到這一步才進入本篇的正題。沒有專用冷媒管井,意味著這兩根銅管要么在戶內找到出口, 要么借道公共區域,要么沿建筑外立面走。三條路各有前提,本節把可行性攤開比。
| 路徑 | 做法 | 適用前提 | 主要風險 | 本項目判定 |
|---|---|---|---|---|
| 路徑一 · 借自家陽臺與設備平臺穿管 | 管路在戶內吊頂走至陽臺側,從陽臺推拉門上方或側墻穿出,進入相鄰的設備平臺 | 室外機位與陽臺相鄰,且陽臺與客廳之間有可穿墻位置 | 穿墻孔位需避讓過梁;陽臺封窗后要留出管束通行與保溫空間 | 可行,本次采用 |
| 路徑二 · 沿建筑外墻套管走 | 管路出戶后沿外墻水平敷設一段,用金屬套管或槽盒保護,再折入外機位 | 外機位遠離陽臺,戶內無第二條出戶通道 | 高層外墻作業需吊籃或繩梯,固定件與套管影響立面觀感,須經物業許可 | 備選,本項目未啟用 |
| 路徑三 · 借道公共給排水或電氣豎井 | 把冷媒管放入公共豎井內隨立管走向敷設 | 豎井內有富余空間且物業與相鄰業主同意 | 電氣豎井按功能專設,不允許敷設其他管線;給排水豎井屬公共產權,改造與檢修責任不清,一旦泄漏影響他人 | 不作為可行方案 |
路徑三看上去省事,實際是最先要排除的一條。電氣豎井里的橋架與母線是按電氣防火要求設置的, 在其間敷設其他管線本身就不符合專業分區的原則;給排水豎井雖然空著一部分, 但它是全樓共有的豎向通道,任何一戶私自穿管,都會把將來的檢修責任和風險外溢出去。 對傅先生這種「長期自住、不想有扯皮」的訴求來說,這條路即使現場能做,也不該做。
路徑二在技術上是成立的,也確實是很多老高層加裝會走的方式, 但它把風險從「戶內」轉移到了「外墻」:高層外墻作業要搭吊籃或系繩梯, 水平段的固定件、套管的防腐與外觀都要處理,且必須事先取得物業許可。 本項目之所以沒有啟用它,是因為這一戶的室外機位恰好與陽臺相鄰, 管路走路徑一就能解決,沒有必要增加外立面作業。
| 項目 | 數值 | 說明 |
|---|---|---|
| 室內機名義制冷量合計 | 16.6 kW | 8.0 + 3.6 + 3.2 + 1.8 |
| 室外機名義制冷量 | 14.0 kW | 按設備平臺可用尺寸與散熱間距選檔 |
| 配置率 | 119% | 16.6 ÷ 14.0,常規做法控制在 130% 以內(JGJ 174—2010) |
| 同時使用系數 | 約 0.7 | ★工程經驗:兩室長期自住,四臺同開的時段短 |
| 最大同時冷量 | 約 11.1 kW | 15.9 × 0.7,室外機 14.0 kW 留有余量 |
配置率 119% 放在中高段,與這戶的使用方式有關。家里平時只有兩個人, 四臺同開主要集中在夏夜剛回家、客廳與臥室同時降溫的那一兩個小時; 其余時段最多開兩臺。把配置率取到 119%,既保證客廳這臺主力機器降溫夠快, 也讓室外機在全開時仍留出約 16% 的容量余量,不至于長時間滿負荷運行。
路徑解決的是「管子出得去」,機位解決的是「外機掛得穩」。這棟樓在建造時, 每戶只在室外側留了一處分體機空調板,尺寸與承載是按一臺 1.5~2 匹分體室外機考慮的。 14.0 kW 的多聯機室外機,外形尺寸、運行重量都與原機位拉開了檔次, 直接把機器放到原空調板上、或者把幾臺機器疊起來,都不成立。
| 對照項 | 原分體機空調板 | 本項目 14.0 kW 多聯機外機 | 改造處理 |
|---|---|---|---|
| 機位尺寸 | 按 1.5~2 匹小外機預留,進深有限 | 機身更長更厚,需要獨立的進風與出風間距 | 不再使用原空調板,改在相鄰設備平臺上架設 |
| 運行重量 | 輕,板面承載壓力小 | 重,且運行時帶振動 | 落地槽鋼基礎 + 化學錨栓,落點傳至結構梁或承重墻 |
| 振動與噪聲 | 小外機振動有限 | 壓縮機功率大,振動需處理 | 支架與機器之間加設減振墊,避免振動傳給樓板 |
| 冷凝水 | 直接滴落或接軟管 | 制冷季排水量大 | 就近引至陽臺地漏,出口設存水彎 |
承載核驗是這個環節里不能省的一步。做法是把室外機的運行重量、支架與槽鋼基礎的自重、 以及今后檢修時人員站上去的集中荷載三部分加起來,核對該設備平臺原設計的承載能力。 如果復核下來不滿足,常規的替代路徑是退回一拖三、把外機容量往下壓, 或者干脆改用分體機方案——本項目復核后平臺條件滿足,按增設支架的方式實施。 需要明確一點:加固與新增支架的落點必須落在結構梁或承重墻上, 而不是落在懸挑板的板面上,這是把振動與荷載往主體結構上傳的關鍵。
管路要出戶,就一定要穿墻;穿墻就一定會遇到「能不能打、打在哪」的問題。 這一節把開孔與檢修口放在一起寫,是因為兩者都指向同一件事: 封板之后這些位置就再也改不了,必須一次定準。
| 時段 | 工序 | 說明 |
|---|---|---|
| 第 1 天 | 現場復核與結構探測 | 核對梁、柱、剪力墻與暗埋管線位置,標出可開孔區域 |
| 第 1 天 | 路徑放線與開孔 | 沿陽臺方向彈線,穿墻孔一次成型,孔位落在填充墻上 |

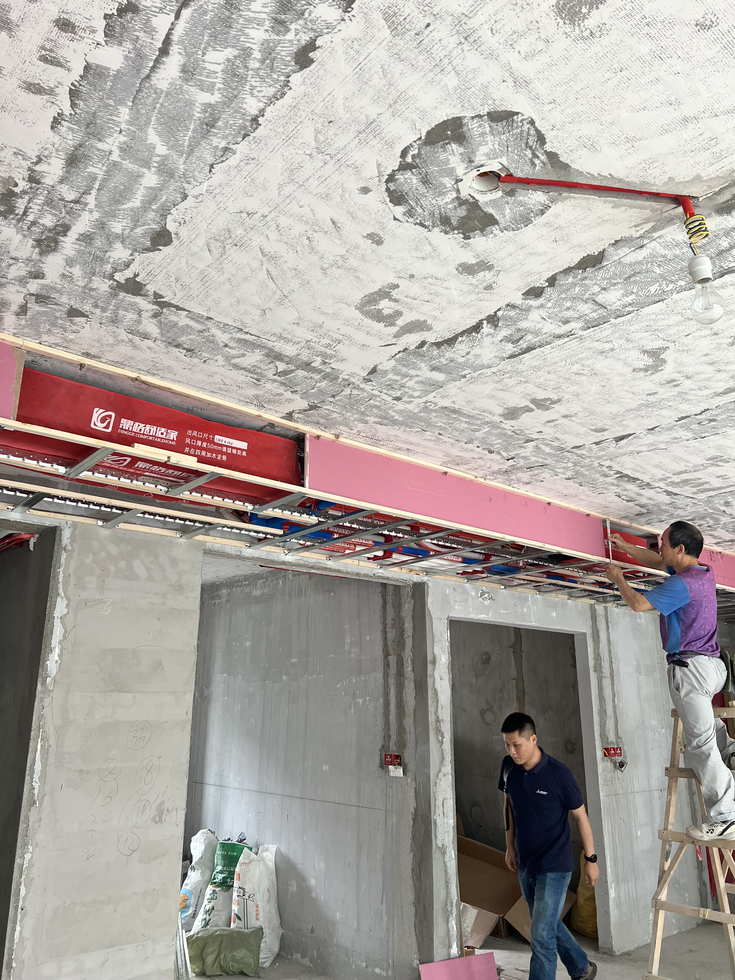

| 第 2 天 | 室內機吊裝 | 四臺機器吊桿固定、校平,留出冷凝水管坡度所需高差 |
| 第 2 天 | 冷媒管敷設與連接 | 按實測下料、彎管、擴口連接,分歧管落在過道吊頂內 |
| 第 3 天 | 外機支架安裝與外機就位 | 槽鋼基礎就位、化學錨栓固定、減振墊安裝,外機落位 |
| 第 3 天 | 保溫、冷凝水管與孔洞封堵 | 冷媒管與冷凝水管分別保溫,穿越孔洞加套管后統一封堵 |
| 第 4 天 | 保壓檢漏與抽真空 | 氮氣保壓觀察、抽真空至規定真空度并保持 |
| 第 4 天 | 隱檢交接 | 與裝修方書面交接吊頂內標高、風口尺寸與檢修口位置 |
老樓加裝最怕的是把孔打在主筋上。施工前先按圖紙核對梁、柱、剪力墻與暗柱的位置, 再用鋼筋探測儀在擬開孔位置掃一遍,把可開孔區域標出來。 本項目所有穿墻孔都落在填充墻(砌塊與磚墻)上,孔徑按管束外徑加余量控制。 遇到必須穿越混凝土構件的情況,孔位只選在墻肢中部、避開暗柱縱筋與箍筋, 采用取芯鉆孔并在孔內加套管。梁上不開孔,這是不商量的底線。
管路從客廳吊頂一路走到陽臺,中途會經過一段公共過道上方的吊頂, 冷媒管的分歧管與閥門就落在這段路徑里。這一段不屬于任何一個房間, 如果沒有檢修口,將來查漏或操作閥門就只能拆吊頂。 本項目的做法是:室內機回風口處按回風與檢修合一的常規做法預留, 同時在過道吊頂另設一處獨立檢修口,位置正對分歧管, 尺寸按人手操作的最小開口控制,保證拆下蓋板就能碰到閥門。
穿墻孔在管道就位后統一封堵。以陽臺側這段為例,套管與管束之間的縫隙先用柔性材料填塞, 再用密封材料收口,既防止雨水與潮氣沿孔洞滲入,也避免樓梯間與室內的聲音通過孔洞串通。 封堵做完之后不再二次剔鑿,因此所有需要穿墻的支管都必須在這一次全部完成。
制冷劑管路連接完成后,按 GB 50243—2016《通風與空調工程施工質量驗收規范》的要求做系統檢漏, 常規做法是充入干燥氮氣按廠家規定的試驗壓力保壓并觀察壓力讀數。 這一步必須在木工封板之前完成,原因是本戶管路穿過過道吊頂, 一旦封板后再發現滲漏,要拆的就是整段吊頂。抽真空同樣不能省, 殘留水分會在毛細管處結冰,也會與冷凍油反應。
中央空調的驗收有一半發生在看不見的時候。本戶因為管路長、又跨越過道, 需要交接的內容比常規戶型更多,所以把節點切得細一些,逐項落成書面記錄。
| 交付節點 | 施工方完成的動作 | 需要業主或裝修方確認的內容 |
|---|---|---|
| 路徑交底 | 提交管路走向圖、開孔位置圖與外機支架方案 | 業主確認路徑不進入公共區域;物業確認外機改造方式 |
| 隱蔽前交底 | 出具吊頂內機身標高、管路走向、風口與檢修口開孔尺寸 | 木工按該尺寸封板,變更須在封板前提出 |
| 保壓檢漏 | 充氮保壓并記錄壓力讀數與起止時間 | 業主可在保壓期內到場查看壓力表 |
| 抽真空 | 抽真空至規定真空度并保持,觀察是否回升 | — |
| 隱檢交接 | 出具隱蔽工程記錄,與裝修方書面交接 | 裝修方簽收標高、風口尺寸與檢修口位置 |
| 封板后復核 | 核對風口開孔、檢修口可達性、外機支架緊固 | 業主確認風口位置與吊頂效果一致 |
| 調試與移交 | 逐臺試運行,核對出風溫度與噪聲,講解使用方法 | 業主確認各房間控制與導風方向;接收維護說明 |
這里要專門說清一點:因為外機位是改造出來的,交付時必須把支架的落點、錨栓規格與承載核算過程 一并留下書面記錄。傅先生對此特別在意,他的說法是「萬一將來物業問起來,得拿得出依據」。 這份記錄同時也是后續檢修復核的基礎。
多聯機的末端嵌在吊頂里,氣流自上而下循環,與柜機、掛機的直接吹風在體感上有區別。 本項目把主臥與書房的導風方向設為不直吹坐臥位置,送風口風速控制在 2.0~2.5 m/s, 室內能感到溫度平穩下降,但沒有明顯的定向風感。 客餐廳用條形風口做橫向鋪開,主要解決連通空間前后溫差不均的問題—— 一臺柜機的射流通常覆蓋不了這么長的空間。
| 項目 | 取值 | 說明 |
|---|---|---|
| 夏季室內設計溫度 | 26 ℃ | 按 GB 50736—2012 居住建筑室內設計參數 |
| 送風口風速 | 2.0~2.5 m/s | 高于此值易產生風噪,低于此值射程不足 |
| 回風口風速 | 2.5~3.0 m/s | 回風口與回風檢修口合并設置 |
| 室內機噪聲(低檔) | ≤26 dB(A) | 主臥與書房按此檔長期運行 |
| 外機位散熱間距 | 按設備廠家技術資料執行 | 改造機位尤其要保證進氣與出氣兩側不被遮擋 |
| 控制方式 | 各房間獨立 + 集中控制器 | 兩人居住,平時最多開兩間,減少無效運行 |
空調運行費用取決于使用時長、設定溫度、室外氣溫與圍護結構條件,不存在一個固定數字。 老樓因為外墻保溫與外窗氣密性偏弱,同等設定下的耗電通常會比新建住宅略高, 下表按成都居民生活用電價格做量級測算,用于判斷費用水平,不代表實際賬單。
| 項目 | 取值 | 計算 | 結果 |
|---|---|---|---|
| 用電單價 | 0.5224 元/kWh | 成都居民生活用電一檔電價 | — |
| 夏季使用天數 | 約 100 天 | 6 月中至 9 月中 | — |
| 日均運行時長 | 約 9 小時 | 白天客廳、夜間臥室為主 | — |
| 平均輸入功率 | 約 3.1 kW | ★工程經驗:含同時使用系數后的折算值 | — |
| 夏季耗電量 | — | 100 × 9 × 3.1 × 0.6 | 約 1 674 kWh |
| 夏季制冷電費 | — | 1 674 × 0.5224 | 約 875 元 |
