| 項目 | 121 苑 86 ㎡ 住宅暖氣片采暖系統安裝 | 系統構成 | 明裝暖氣片(散熱器)部分房間采暖系統 |
| 項目地址 | 成都市成華區萬年場街道雙橋路南四街 121—125 棟(121 苑) | 熱源 | 燃氣壁掛爐,同時承擔生活熱水 |
| 戶型面積 | 86 ㎡(兩室兩廳一衛) | 末端 | 鋼制板式散熱器,明裝掛墻 |
| 采暖范圍 | 客廳(含餐廳)、次臥(書房)兩間;其余房間不布末端 | 供回水溫度 | 75 ℃/50 ℃(GB 50736—2012 第 5.3.1 條) |
| 樓棟與建成 | 約 2000 年建成的多層住宅,6 層,部分樓棟已加裝電梯 | 工期 | 2 個工作日(含試壓與調試) |
| 熱指標取值 | 135~150 W/㎡(逐間取值,見第三節) | 熱負荷 | 約 4.6 kW(兩處采暖房間合計) |
| 客戶 | 盧先生(48 歲,執業律師) | 居住成員 | 夫妻二人自住,孩子在外地讀大學 |
| 施工單位 | 四川鼎格舒適家 | 記錄 | 案例整理(冬季采暖季投運) |
兩室兩廳做采暖,先要回答一個問題:這 86 ㎡ 里,哪幾間值得布末端。盧先生 48 歲,執業律師,居家辦公為主, 孩子在外地讀大學,家里常年兩口人。他把需求說得很直接——白天在次臥改的書房里寫材料、開線上會, 一坐就是一上午,腳一直發涼;晚上在客廳看書、看新聞;臥室只在睡覺時用。三處都照顧到, 末端組數與管路長度都會增加,與他「不為多余房間花錢」的想法正好相反。
取舍的尺子不是房間數量,而是三件事:人在房里停留多久、冷的時候體感有多明顯、多做一間要多付多少代價。 把這三項攤到每個房間上,結論就比較清楚了。
| 房間 | 使用時段與時長 | 朝向與圍護 | 是否采暖 | 取舍理由 |
|---|---|---|---|---|
| 客廳(含餐廳) | 每天晚間約 3~4 小時,周末白天更久 | 朝北,無外墻保溫的磚混外墻 | 采暖 | 晚間停留時段偏長,朝北無日照偏冷,靜坐看電視對室溫尤為敏感 |
| 次臥(書房) | 工作日白天 6~8 小時 | 朝南,上午到午后有日照 | 采暖 | 居家辦公主場,久坐不動、產熱少,是「冬天辦公冷」的直接來源 |
| 主臥 | 夜間睡眠約 7~8 小時 | 朝南,白天多數時段無人 | 不采暖 | 睡眠時人在被中,寢具與人體散熱可補償部分體感;多做一間要多一組末端與一段支管 |
| 廚房 | 短時、分散 | 內區,無外窗 | 不采暖 | 使用時段短,管路可借此處過渡 |
| 衛生間 | 短時 | 內區 | 不采暖 | 洗浴時段短,另有浴風暖設備可用 |
客廳與次臥(書房)定為采暖房間。客廳朝北,冬天拿不到直射陽光,又是晚間停留時間偏長的公共空間; 書房是白天的主要工作場所,久坐不動時對低溫尤為敏感。這兩處有一個共同點:人在里面屬于「靜坐狀態」, 活動量小、自身產熱少,對空氣溫度的感受更為直接。
主臥沒有布末端。它朝南,白天多數時段無人;夜間使用時人在被中,寢具與人體散熱能補償一部分體感, 對空氣溫度的要求低于白天辦公的房間。更實際的一點是,減掉一間就減掉一組末端和一段支管, 管路走向也更簡潔,正好對應盧先生「不整套上」的要求。現場在主管上預留了一個后期接口, 今后想把主臥接進來,不必重做系統。廚房、衛生間使用時段短,暫不布置。
| 邊界部位 | 處理方式 | 目的 |
|---|---|---|
| 主臥與客廳之間的門 | 日常保持關閉,不做常開門處理 | 減少熱量向不采暖房間流失,縮短客廳升溫時間 |
| 過道與穿墻管段 | 管段加保溫棉,穿墻處設套管并封堵 | 降低管路在低溫區段的散熱損失 |
| 不采暖房間內的管路 | 凡是穿過的管段一律做保溫 | 兼顧防凍與防止無謂熱損 |
| 相鄰隔墻 | 不做額外保溫處理,僅在熱指標中留出余量 | 隔墻溫差傳熱有限,避免為小系統增加額外工藝 |
121 苑建于約 2000 年,6 層多層住宅,近兩年部分樓棟完成了加裝電梯。加裝電梯對室內采暖本身沒有直接影響, 但對管路走向的影響很實在:電梯井與連廊通常落在單元入口一側,公共門廳、樓梯間與外立面原有結構被改動, 明裝管路一旦涉及公共部位,就要重新找路徑。盧先生較為在意的一點也在這里——不想因為走管去動公共區域, 給后續與物業的溝通添麻煩。
老小區加裝電梯后的走管,遵循一條原則:只走戶內,不碰公共。戶內可用的路徑有三類—— 沿踢腳線上方與墻面陰角、沿吊頂與梁下、沿門洞上沿。這三類路徑的共同特點是不占用公共走道、 不與電梯井和連廊發生關系。
| 部位 | 加裝電梯后的變化 | 走管避讓做法 |
|---|---|---|
| 單元門廳與入口 | 電梯井與候梯廳占用入口一側原空間 | 管道不進入門廳,入戶段從戶內立管井接入 |
| 樓梯間公共過道 | 公共過道寬度與凈高可能被壓縮 | 管路只走戶內,不沿公共過道敷設 |
| 外墻立面與連廊 | 新增連廊、井道貼合外立面 | 不在外立面走管,避免與新增結構交叉 |
| 井道與采光井 | 電梯井及其周邊新增梁柱 | 戶內走管繞開對應位置,穿墻點避開新增梁柱 |
| 排煙與冷凝水出口 | 外墻面新增構筑物可能占用原開孔位置 | 壁掛爐排煙管與冷凝水管出口重新核定,避開連廊與井道 |
入戶段的選擇是這個項目的關鍵。燃氣壁掛爐要求靠近燃氣表與給排水立管,通常落在廚房或生活陽臺一側。 121 苑的廚房與立管位于戶型中段,遠離單元門口,正好避開加裝電梯后的公共區域。 主管從廚房側接出,先進入客廳環路,再分一路到次臥(書房),全程在戶內完成, 既沒有穿公共過道,也沒有貼著電梯井走。
| 管段 | 走向 | 固定與保護 |
|---|---|---|
| 壁掛爐→客廳環路 | 沿廚房與客廳之間的陰角、踢腳線上方橫走 | 管卡按間距固定,與墻面留出間隙便于散熱與檢修 |

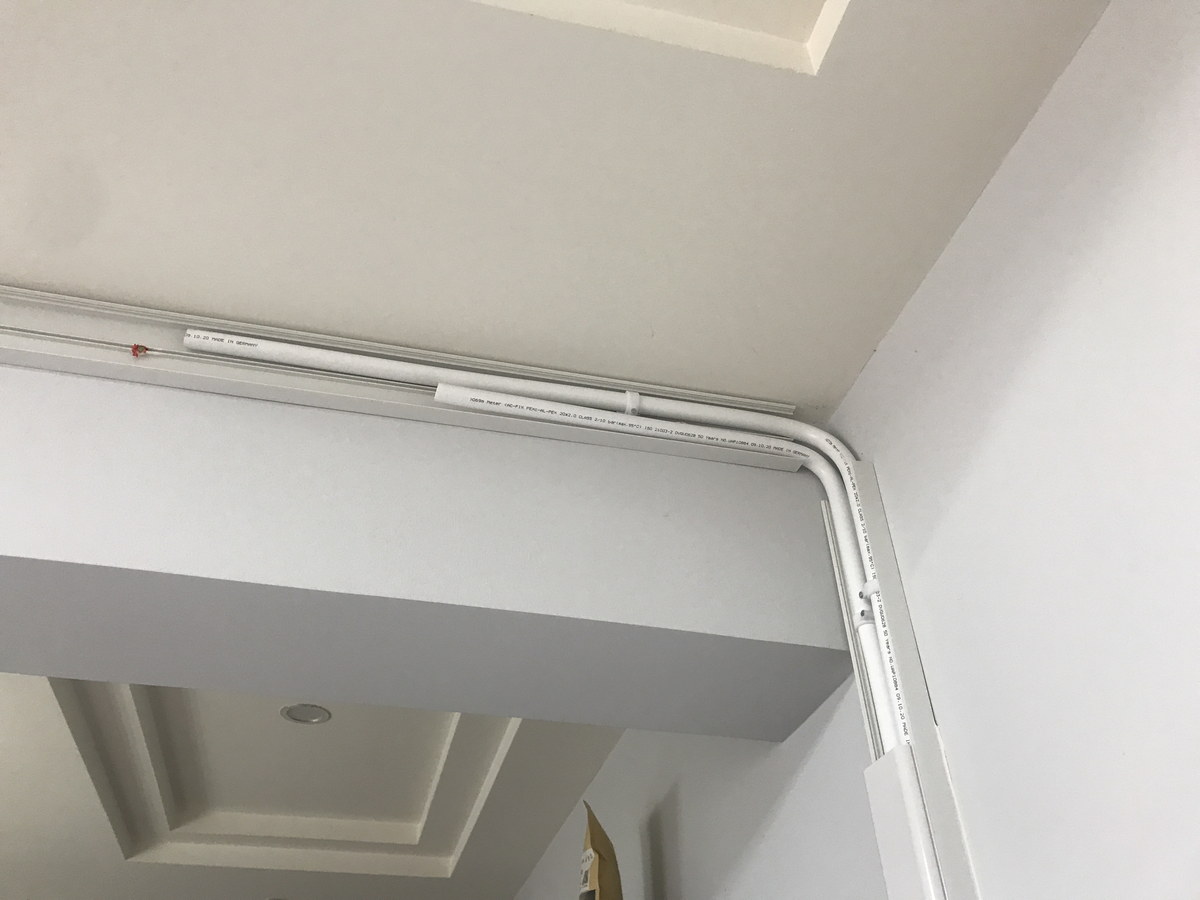

| 客廳→次臥(書房)環路 | 沿門洞上沿進入,貼墻下行至書房窗側 | 過梁處用彎頭過渡,拐角處加固定支架 |
| 穿墻段 | 在非承重隔墻上開孔穿行 | 裝設穿墻套管,孔口用密封材料填塞密實 |
| 主管與立管 | 廚房側集中上行,避開門廳方向 | 立管段做保溫,閥門設在便于操作的高度 |
這里要交代一個邊界:加裝電梯屬既有住宅增設電梯,其技術要點以當地主管部門的要求與加裝方案為準。 施工方能做的是確認戶內走管不占用公共部位、不與新增結構沖突;涉及公共區域的任何調整, 都應按物業與加裝單位的意見執行,不由采暖施工單方決定。
概算采用面積熱指標法,即熱負荷(W)= 需采暖房間面積(㎡)× 房間熱指標(W/㎡)。 熱指標不是固定值,而是隨圍護結構在 80~180 W/㎡ 之間取值: 外墻有保溫、外窗為中空玻璃的新建住宅落在低段;無外墻保溫、圍護結構一般的老住宅落在中段; 無保溫且疊加北向、頂層、窗墻比偏大等條件的住宅落在高段。
121 苑約建成于 2000 年,外墻為普通磚混、無外保溫,屬圍護結構一般的老住宅,熱指標取中段。 在此基礎上,客廳朝北沒有日照得熱,需要在中段內往上取值。綜合下來,客廳取 150 W/㎡, 朝南的次臥(書房)取 135 W/㎡,逐間計算。
| 參數 | 取值 | 說明 |
|---|---|---|
| 建筑面積 | 86 ㎡ | 兩室兩廳一衛 |
| 需采暖房間面積 | 約 32 ㎡ | 客廳(含餐廳)與次臥(書房)兩處合計,公攤、隔墻與過道不計入 |
| 房間熱指標 | 135~150 W/㎡ | ★工程經驗取值,取自 80~180 W/㎡ 的中段;對應約 2000 年建成、無外墻保溫的多層住宅,客廳朝北再取中段偏上 |
| 采暖熱負荷 | 約 4.6 kW | 由下述配置表逐間取值匯總(32 ㎡ 內按間分別取值) |
| 折算綜合指標 | 約 54 W/㎡ | 4.6 kW ÷ 86 ㎡;因只做部分房間,該數值明顯低于全屋采暖口徑 |
| 生活熱水熱負荷 | 約 18~20 kW(瞬時) | 由熱水產率反推,與采暖負荷取大值 |
| 壁掛爐選型口徑 | 以洗浴需求反推功率 | 本項目熱水側需求高于采暖側,功率按熱水產率確定 |
采暖負荷只有 4.6 kW 左右,壁掛爐的功率卻不能按這個數字去配。兩口人、一個衛生間的住宅, 生活熱水的瞬時需求往往高于采暖需求,功率要由熱水產率反推。取冬季自來水 7 ℃、出水 45 ℃, 溫升 38 ℃,用經驗式「熱水產率(L/min)= 功率(kW)× 60 ÷ [4.187 × 溫升(℃)]」估算: 18 kW 的機器在該工況下產率約 6.8 L/min,20 kW 約 7.5 L/min(★工程經驗測算)。 一個花灑舒適使用通常要 7 L/min 上下,因此本項目選用 20 kW 級壁掛爐即可,不必按大戶型選大機。 這也回應了盧先生的顧慮——人少、用水量小,機器確實可以選小一檔。
| 房間 | 面積(約) | 房間熱指標 | 估算熱負荷 | 位置 | 配置思路 |
|---|---|---|---|---|---|
| 客廳(含餐廳) | 20 ㎡ | 150 W/㎡ | 約 3.0 kW | 朝北外窗一側實墻,避開窗簾開合范圍 | 無日照得熱,按中段偏上取值,末端分兩組較長的板式散熱器布置 |
| 次臥(書房) | 12 ㎡ | 135 W/㎡ | 約 1.6 kW | 朝南窗側墻,避開書桌正上方與床頭 | 辦公時段長時間靜坐,按舒適度優先,單獨一組 |
| 合計 | 約 32 ㎡ | — | 約 4.6 kW | 兩組房間、三組散熱器 | 客廳兩組、書房一組,按房間分別控溫 |
散熱器樣本給出的標準散熱量,是在供回水 90 ℃/70 ℃、室內 20 ℃ 條件下測得的。本項目按 75 ℃/50 ℃ 運行, 實際溫差小于標定工況,真實散熱量低于樣本讀數,選型時須按工況折算。 正因如此,本項目不為追求片數少而壓低配置——片數偏小、靠抬高供水溫度去補, 會讓壁掛爐長期處于較高負荷,對小系統而言并不劃算。
| 修正項 | 依據 | 本次做法 |
|---|---|---|
| 無日照得熱 | 朝北房間冬季無直射陽光,太陽輻射收益為零 | 客廳熱指標按中段偏上取 150 W/㎡,高于朝南的書房 |
| 外墻與圍護 | 約 2000 年住宅多為普通磚混外墻、無外保溫 | 按無保溫老住宅處理,不取中段下限 |
| 窗面冷輻射 | 北向窗玻璃內表面溫度偏低,久坐體感冷 | 末端靠窗側實墻布置,單組長度按偏大取值 |
| 鄰室無采暖 | 與不采暖的主臥相鄰,隔墻存在溫差傳熱 | 不做額外保溫,熱指標已含這部分余量 |
部分采暖的系統水量小、環路少,很容易被當成「不會失衡」。實際情況相反:環路越少, 近端與遠端的阻力差在小系統里占比越大。本戶只有兩條環路——客廳一條、書房一條—— 壁掛爐到客廳的路短,到書房的路長,水傾向于走客廳這路,出現的結果就是客廳先熱、書房升溫慢。 這在小系統里比在大系統里更明顯,因為總流量本來就小。
| 環路 | 服務房間 | 阻力特點 | 平衡做法 |
|---|---|---|---|
| 環路一 | 客廳(含餐廳),兩組散熱器 | 離爐近、路徑短,阻力偏小,容易分流偏多 | 回水側預設定閥適當收小,抑制其分流量 |
| 環路二 | 次臥(書房),一組散熱器 | 路徑長,阻力偏大,流量容易不足 | 預設定閥保持較大開度,優先保證其流量 |
| 共同點 | 兩條環路共用一臺壁掛爐 | 總流量小,任何一路偏流都會放大溫差 | 點火后逐路核對供回水溫差,按溫差調到接近 |
| 平衡手段 | 全部環路 | 不做預設定則無法穩定分配 | 用恒溫閥預設定或回水側調節閥做流量平衡 |
平衡的判據是溫差,不是手感。供水溫度由壁掛爐統一給到,各環路的回水溫度如果差別不大, 說明流量分配接近;如果書房那路回水明顯偏低,說明它分到的流量不足,需要把客廳那路再收一些。 這項工作在點火穩定后做,逐路核對、逐路微調,直到兩條環路的散熱表現接近為止。
末端定位同時兼顧兩件事:一是把散熱器放在對的位置,二是別擋住它的上升氣流。 客廳朝北,散熱器放在窗側實墻,長度按偏大取值,盡量讓窗面附近形成補償; 書房朝南,散熱器放在窗側墻,但要避開書桌正上方,避免熱氣流直吹頭部。兩組房間都選用帶手動排氣閥的型號, 調試時逐組放氣。
| 房間 | 末端定位 | 閥件配置 | 說明 |
|---|---|---|---|
| 客廳(含餐廳) | 朝北外窗一側實墻,兩組前后布置 | 進水側恒溫閥 + 回水側預設定閥 | 兩組同環路,可分別設定;靠窗一組略高 |
| 次臥(書房) | 朝南窗側墻,避開書桌正上方 | 進水側恒溫閥 + 回水側預設定閥 | 辦公時段長,按穩定設定配置,不做頻繁調低 |
| 主管 | 廚房側集中布置 | 分組閥門 | 便于按房間單獨投運與后期檢修 |
本項目安排兩個工作日:首日完成定位、開孔、上掛板與管路敷設;次日完成系統連接、注水打壓、調試與交底。 分成兩天,一是因為管路只走戶內、避讓加裝電梯后的公共部位需要現場復核,二是開孔集中的房間要單獨騰空, 其余房間照常使用。盧先生白天在書房辦公,作業時先把書房騰出來,不影響居住。
| 時段 | 工序 | 說明 |
|---|---|---|
| 第 1 天上午 | 進場保護與彈線 | 地面先鋪保護墊,家具做遮蔽,隨后彈出散熱器中心線與管路走向 |
| 第 1 天上午 | 公共部位復核與開孔 | 確認走管不占公共區域,再在非承重隔墻上開孔、裝設套管 |
| 第 1 天下午 | 掛板固定與試位 | 掛板按彈線校正固定,臨時掛裝試位,同步核對窗側與家具間距 |
| 第 1 天下午 | 管路下料敷設 | 依現場實測尺寸下料,沿踢腳線上方與陰角走管并固定 |
| 第 2 天上午 | 系統連接 | 完成散熱器接管、閥門與管件安裝、壁掛爐側接管 |
| 第 2 天下午 | 注水打壓 | 注水排氣后加壓,穩壓并觀察壓力變化 |
| 第 2 天下午 | 調試交底 | 點火運行、逐組排氣、兩路閥門預設定,完成后做使用交底 |
掛板一旦固定,孔位便不可逆,挪動會在墻面留下孔洞。本戶客廳朝北、散熱器靠窗側實墻, 書房要避開書桌正上方,兩個位置的彈線都要避開插座、開關與窗簾導軌。 彈線完成后請盧先生到現場確認,核對三點:是否侵占窗臺與窗簾開合范圍、是否擋住書桌使用、 是否壓住既有插座與線管。
散熱器安裝前的打壓要求見 GB 50242—2002《建筑給水排水及采暖工程施工質量驗收規范》: 試驗壓力取工作壓力的 1.5 倍,且不低于 0.6 MPa。本項目在系統連接完畢、 壁掛爐側接管到位之后整體打壓,重點排查各組散熱器接口、閥門與穿墻管件接頭, 穩壓期間壓力沒有下降才進入下一步。小系統水量少,接口滲漏引起的壓力變化更容易被觀察到。
本戶只有兩條環路,近端阻力小、遠端阻力大,只裝閥門不做預設定,客廳與書房就會一冷一熱。 壁掛爐點火穩定后,逐路核對供回水溫差,用回水側預設定閥與恒溫閥做流量平衡, 把書房那路的流量保足,再把客廳那路拉到接近,之后交付使用。
老小區加裝電梯后,單元入口與樓梯間結構有改動。走管前先現場復核:管路是否越過戶內邊界、 穿墻點是否對著新增梁柱、排煙與冷凝水管出口是否被連廊遮擋。所有穿墻孔在管路敷設后立即用密封材料封堵。 涉及公共區域的部分,一律按物業與加裝單位的意見處理。
這個項目的溝通集中在三個節點:開頭把「只做兩間」的范圍講清楚,中間把加裝電梯后的走管路徑敲定, 收尾把兩路閥門的調節與日常觀察要點交底。以下為溝通過程摘要。
鋼制板式散熱器以對流為主、輻射為輔,熱量直接送到室內空氣里,升溫比地暖快得多, 這對「只做部分房間」的系統尤其合適——白天人在書房、晚間人在客廳,需要哪個房間就開哪個, 不必整屋升溫。小系統水量少,壁掛爐到達設定溫度后很快停機, 在只有一兩個房間使用的時段,運行負擔比全屋采暖明顯輕。
兩條環路平衡到位后,客廳與書房的升溫速度接近,溫度也拉得齊。朝北的客廳因為取了偏上的熱指標, 末端配得較足,晚間使用時不必把室溫抬得很高;書房按全天穩定設定,白天辦公時不必反復調整。
| 時段 | 保持運行的房間 | 調低的房間 | 說明 |
|---|---|---|---|
| 工作日 9:00—17:00 | 次臥(書房) | 客廳 | 盧先生在書房辦公,客廳暫不升溫 |
| 晚間 18:30—22:00 | 客廳、次臥(書房) | 無 | 晚間活動時段,兩間一并投運 |
| 夜間 22:00 以后 | 兩間均調低 | — | 休息時段降低不必要區域的散熱 |
耗氣量與使用方式、設定溫度、外圍護條件都相關。下面按成都居民用氣價格做一個量級測算, 只用來判斷費用水平,不能等同于實際賬單。
| 項目 | 取值 | 計算 | 結果 |
|---|---|---|---|
| 用氣單價 | 2.18 元/m3 | — | — |
| 部分采暖日均耗氣量 | 3~5 m3/天 | 只做兩間、按白天與晚間分時段運行 | — |
| 日用氣費用 | — | 3~5 × 2.18 | 約 7~11 元/天 |
| 月度用氣費用 | — | 按 30 天計 | 約 196~327 元/月 |
| 全冬(按 3 個月) | — | — | 約 588~981 元 |
| 項目 | 121 苑 86 ㎡ 住宅暖氣片采暖系統安裝 |
| 地址 | 成都市成華區萬年場街道雙橋路南四街 121—125 棟(121 苑) |
| 面積 | 86 ㎡ 2 室 2 廳 1 廚 1 衛 |
| 系統構成 | 明裝暖氣片(散熱器)部分房間采暖系統,3 組鋼制板式散熱器,熱源為燃氣壁掛爐 |
| 服務范圍 | 現場勘察、采暖房間取舍與末端設計、戶內管路走向規劃、加裝電梯后公共部位避讓復核、設備與材料供應、安裝與試壓調試 |
| 工期 | 2 個工作日,含注水試壓與調試交底 |
| 記錄階段 | 案例整理(冬季采暖季投運) |
