| 項目名稱 | 恒雨后現代城 117 ㎡ 住宅暖氣片采暖系統安裝 | 系統形式 | 明裝散熱器(暖氣片)采暖系統 |
| 樓盤地址 | 成都市龍泉驛區西河街道新官山路 139 號 | 熱源設備 | 燃氣壁掛爐,并兼顧生活熱水 |
| 建筑面積 | 117 ㎡ | 末端形式 | 鋼制板式散熱器,掛墻明裝 |
| 戶型 | 3 室 2 廳 1 廚 2 衛 | 設計水溫 | 供回水取 75 ℃/50 ℃(GB 50736—2012 第 5.3.1 條) |
| 建筑條件 | 2015 年前后竣工的城市綜合體住宅部分,高層塔樓/板樓,25~33 層,容積率約 4.8 | 施工工期 | 2 個工作日(含試壓與調試) |
| 房間熱指標 | 110~140 W/㎡(逐間取值,見第三節) | 采暖熱負荷 | 約 10.7 kW(七處房間合計) |
| 客戶稱呼 | 鄧先生(33 歲,軟件開發工程師) | 常住成員 | 夫妻二人 + 一個 3 歲的孩子 + 雙方父母輪流來住 |
| 施工單位 | 四川鼎格舒適家 | 記錄時間 | 案例整理(冬季采暖季投運) |
恒雨后現代城是城市綜合體,住宅只是其中的一部分,住戶數與商業、辦公部分共用同一片場地。 25~33 層的塔樓與板樓、約 4.8 的容積率,意味著同一棟樓里戶數多、公共部位占比大。 在這種建筑里,采暖系統的邊界要在踏勘階段就劃清楚:哪些事住戶在套內可以自行處理, 哪些事會觸及共有部分,是完全不同的兩類,后者不是設備或施工能決定的事。
分戶獨立系統的含義是系統只服務一套住宅,熱源、管路與末端全部在套內閉合, 不進入豎向管井、不占用前室與電梯廳。這一點在綜合體的住宅部分尤其重要, 因為公共豎向管井在交付時已按原設計配置完成,井內同時容納給水、排水、燃氣、 通風等多路立管,各戶的接口早已固定。任何住戶側的新增接駁都會打破原有系統平衡, 也不在業主可以處分的范圍內。
| 部位 | 權屬性質 | 本項目處理 | 說明 |
|---|---|---|---|
| 套內房間與陽臺 | 業主專有 | 全部新增都落在此范圍 | 熱源、管路、末端均在套內閉合 |
| 公共豎向管井 | 共有部分 | 不占用、不接駁、不改動 | 井內為原設計立管,新增接駁會改變系統平衡 |
| 前室與電梯廳 | 共有部分 | 不堆料、不作為作業面 | 屬于疏散與通行空間,不能占用 |
| 外墻與公共立面 | 共有部分 | 不新增外掛構件,排煙口按原預留位處理 | 外立面改動需另行報批 |
| 戶內承重構件 | 專有但受限 | 不在剪力墻上開大孔 | 穿墻走非承重隔墻或利用既有孔洞 |
| 戶門內側 | 專有 | 管路不跨戶門上方 | 避免影響戶門開啟與消防疏散 |
報備時物業關心的不是選了哪個品牌的設備,而是三件事:會不會動共有部分、 會不會影響外立面、會不會干擾其他住戶。因此提交材料時,與其籠統說明要裝暖氣, 不如把范圍畫清楚。本項目在踏勘階段就把新增末端與管路的位置標在套內平面示意上, 同時注明不進入管井,物業據此即可判斷是否涉及共有部分。鄧先生此前最擔心的正是被物業攔下, 把邊界先講明白之后,這一層顧慮就落地了。
高容積率塔樓的戶內空間緊湊,熱源位置往往沒有太多選擇余地。 燃氣壁掛爐要同時滿足四件事:有燃氣接口、有可用的排煙路徑、 有冷凝水可以排走,還要盡量遠離需要安靜的房間。在 117 ㎡ 三室兩廳這種戶型里, 能同時滿足的位置通常只剩廚房或生活陽臺。
這套住宅的燃氣表與原有燃氣管都在廚房一側,生活陽臺與廚房相鄰且外墻可以開孔。 兩個候選位置比下來,生活陽臺更合適:一是與臥室隔開了一段距離,設備運行聲不易進入休息區; 二是陽臺外墻開闊,排煙管便于出戶,冷凝水也能就近排放。廚房雖然接管路徑短, 但排煙孔位置會與櫥柜打架,檢修空間也受吊柜限制。
| 核查項 | 廚房 | 生活陽臺(本項目采用) |
|---|---|---|
| 燃氣接口 | 原有燃氣表在此,接管路徑最短 | 由廚房引出一段軟管相接,需加套管保護 |
| 排煙條件 | 需在廚房外墻開孔,位置受櫥柜與吊頂限制 | 外墻開闊,排煙管可自陽臺直接出戶 |
| 與臥室距離 | 緊鄰客餐廳,運行聲相對可聞 | 與臥室隔開,噪聲不易進入休息區 |
| 冷凝水排放 | 可接廚房排水,但需處理返味 | 可就近接陽臺地漏或排水立管 |
| 檢修空間 | 受櫥柜與吊柜限制,操作面窄 | 機身周邊留出檢修口,便于日后維護 |
排煙是必須與物業講清楚的一項。塔樓相鄰住戶的窗戶距離較近, 排煙口若正對鄰居窗戶或常開窗扇,會形成干擾,也容易引起鄰里糾紛。 燃氣壁掛爐排煙管的出口位置、與門窗洞口及相鄰開口的距離, 應按產品安裝說明與當地燃氣管理部門的要求執行,具體數值以設備說明書與燃氣公司核定為準 (★工程經驗:現場按避開相鄰住戶可開啟窗扇、并留出明顯間距來定位)。
冷凝水的去向要一并交代。壁掛爐運行時會產生冷凝水,排放管路需要有坡度、不能倒坡, 接口處還要便于日后清理。本項目把冷凝水就近接入陽臺排水,接口設了存水彎, 減少排水立管的氣味返入室內。報備口徑可以概括成一張紙:設備型號、安裝位置、 排煙方向、冷凝水去向、作業時段五項寫清楚,連同套內平面示意一起提交,物業一次就能看明白。
| 報備項 | 本項目內容 | 物業關注點 |
|---|---|---|
| 施工范圍 | 僅套內,不進入管井、前室與電梯廳 | 是否涉及共有部分 |
| 熱源設備 | 燃氣壁掛爐,裝于生活陽臺 | 位置是否影響外立面或公共通道 |
| 排煙路徑 | 經陽臺外墻出戶,方向避開相鄰可開啟窗扇 | 對相鄰住戶的干擾 |
| 冷凝水去向 | 就近接陽臺排水,接口設存水彎 | 是否有滲漏與環境影響 |
| 作業時段 | 工作日白天,打孔作業集中安排 | 噪聲與粉塵對其他住戶的影響 |
| 垃圾清運 | 當日清理,按物業指定路線與時間運出 | 公共區域保潔與通行 |
熱負荷按面積熱指標法概算:熱負荷(W)= 需采暖房間面積(㎡)× 該房間熱指標(W/㎡)。 熱指標并非一個估死的數字,而是隨圍護結構條件在 80~180 W/㎡ 內浮動: 外墻有保溫、外窗用斷橋鋁合金中空玻璃的取低段;圍護結構一般或處在邊套的取中段; 保溫較差、窗墻比明顯偏大,或者臨水高濕的取高段。
恒雨后現代城于 2015 年前后竣工,外墻設保溫層、外窗為斷橋鋁合金中空玻璃, 屬保溫條件較好的住宅,因此基線落在低段。但本套住宅的客廳是通長落地窗與推拉門, 窗墻比明顯偏大,窗邊區域的熱損失高于同面積房間;與落地窗相對的另一側外墻面積也較大。 逐間取值因此在 110~140 W/㎡ 之間浮動,客廳與對窗房間取上沿,其余按低段。
還有一處要單獨說明——塔樓中間層的上下傳熱。本套住宅位于塔樓中段, 上下鄰居是否也采暖,會直接影響實際負荷。若上下戶冬季同樣采暖, 樓板方向的溫差小,實際負荷低于理論值;若上下戶冬季空置不采暖, 本戶要額外承擔一部分樓板傳熱,負荷隨之上升。因此配置時不能只看理論計算, 還要把鄰戶是否采暖當作一個修正項。本項目在概算中偏保守,末端按上沿配置, 這樣即便鄰戶不采暖,最冷時段也不至于吃緊(★工程經驗)。
| 參數 | 取值 | 說明 |
|---|---|---|
| 建筑面積 | 117 ㎡ | 三室兩廳一廚兩衛 |
| 需采暖房間面積 | 約 88 ㎡ | 七處房間,不含公攤、戶內隔墻與過道 |
| 房間熱指標 | 110~140 W/㎡ | ★工程經驗取值,位于 80~180 W/㎡ 區間的低中段 |
| 采暖熱負荷 | 約 10.7 kW | 按下表逐間取值合計(88 ㎡ × 平均約 122 W/㎡) |
| 中間層傳熱修正 | 未單獨計入,末端按上沿配置 | 上下鄰戶采暖情況不確定,配置偏保守處理 |
| 折算綜合指標 | 約 92 W/㎡ | 10.7 kW ÷ 117 ㎡,用于與同行按建筑面積報出的指標對照 |
| 生活熱水熱負荷 | 約 20~24 kW(瞬時) | 由熱水產率決定,與采暖負荷二者取大 |
設備功率是由生活熱水需求反推出來的,與前面算的采暖負荷是兩回事。 取冬季進水 7 ℃、出水 45 ℃,溫升為 38 ℃,代入經驗公式 「熱水產率(L/min)= 功率(kW)× 60 ÷ [4.187 × 溫升(℃)]」后, 24 kW 的機型在此工況下約能產出 9 L/min(★工程經驗測算),夠一個花灑連續使用。 可見機型功率主要由洗浴量級決定,采暖負荷只占其中較小的一塊,兩個數不要混著看。
| 房間 | 面積(約) | 房間熱指標 | 估算熱負荷 | 位置 | 配置思路 |
|---|---|---|---|---|---|
| 客廳 | 24 ㎡ | 115 W/㎡ | 約 2.8 kW | 落地窗旁的實墻段 | 窗墻比大取上沿;窗下無實體墻,改掛相鄰實墻 |
| 餐廳 | 11 ㎡ | 110 W/㎡ | 約 1.2 kW | 與客廳相鄰墻面 | 與客廳同環路,避開餐邊柜與插座 |
| 主臥 | 15 ㎡ | 115 W/㎡ | 約 1.7 kW | 外窗下方墻面 | 單獨一組,配恒溫閥按需調溫 |
| 兒童房 | 12 ㎡ | 130 W/㎡ | 約 1.6 kW | 門后側墻,避開孩子活動區 | 掛裝高度上調,減少可觸及面 |
| 次臥(兼書房/老人房) | 11 ㎡ | 125 W/㎡ | 約 1.4 kW | 外窗下方,與床頭錯開 | 居家辦公與老人來住長期有人,按常駐設計 |
| 廚房 | 7 ㎡ | 130 W/㎡ | 約 0.9 kW | 按需布置 | 兼作管路過渡路徑 |
| 衛生間(干區) | 8 ㎡ | 140 W/㎡ | 約 1.1 kW | 干區墻面 | 淋浴區不做末端,遠離水汽直沖 |
這套住宅的客廳是通長落地窗加推拉門,布置末端時最先要處理的就是這里。 散熱器理想的位置是窗下,因為冷空氣在窗邊下沉形成氣流,末端放在窗下, 上升的熱空氣正好可以抵消這股下沉冷流。但落地窗與推拉門沒有實體墻, 窗下凈高也不足以容納散熱器,常規的窗下掛裝在這里不成立。

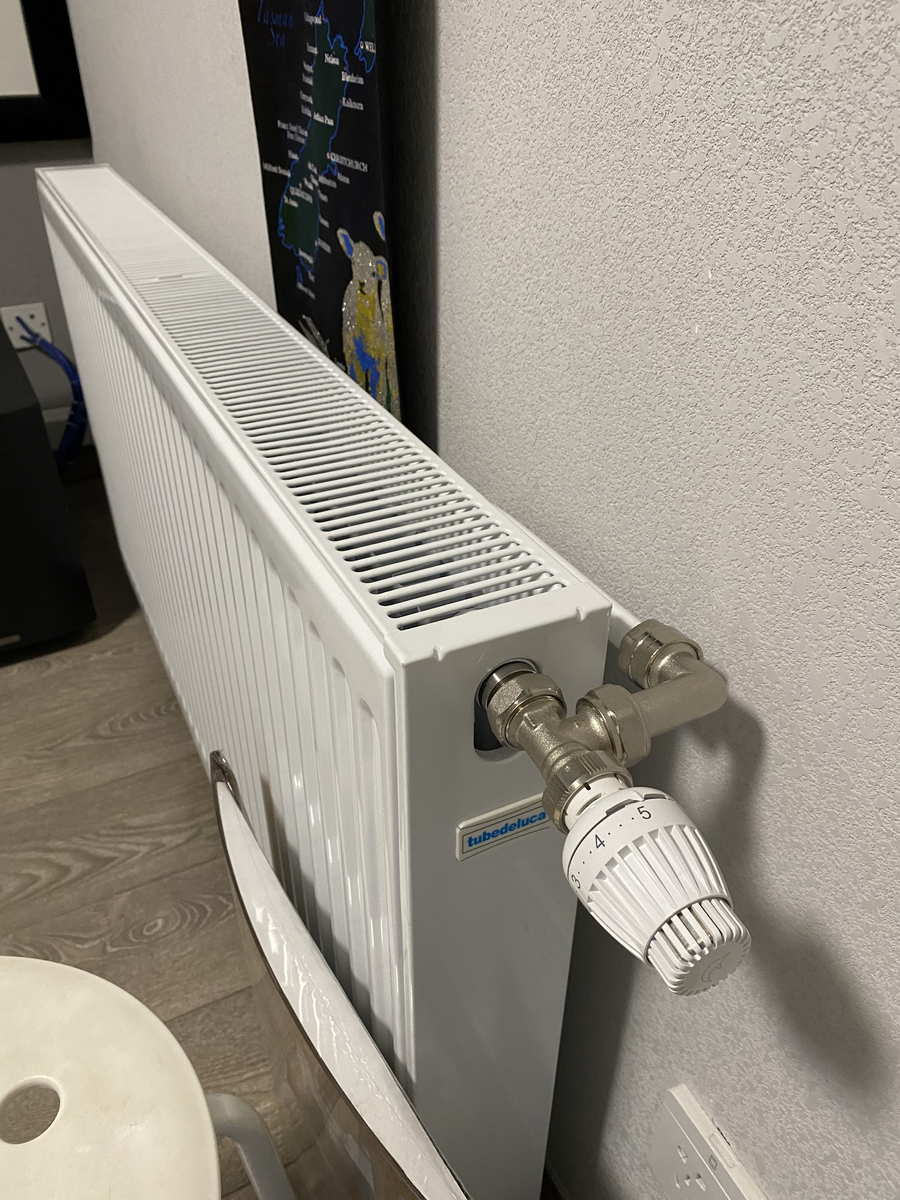

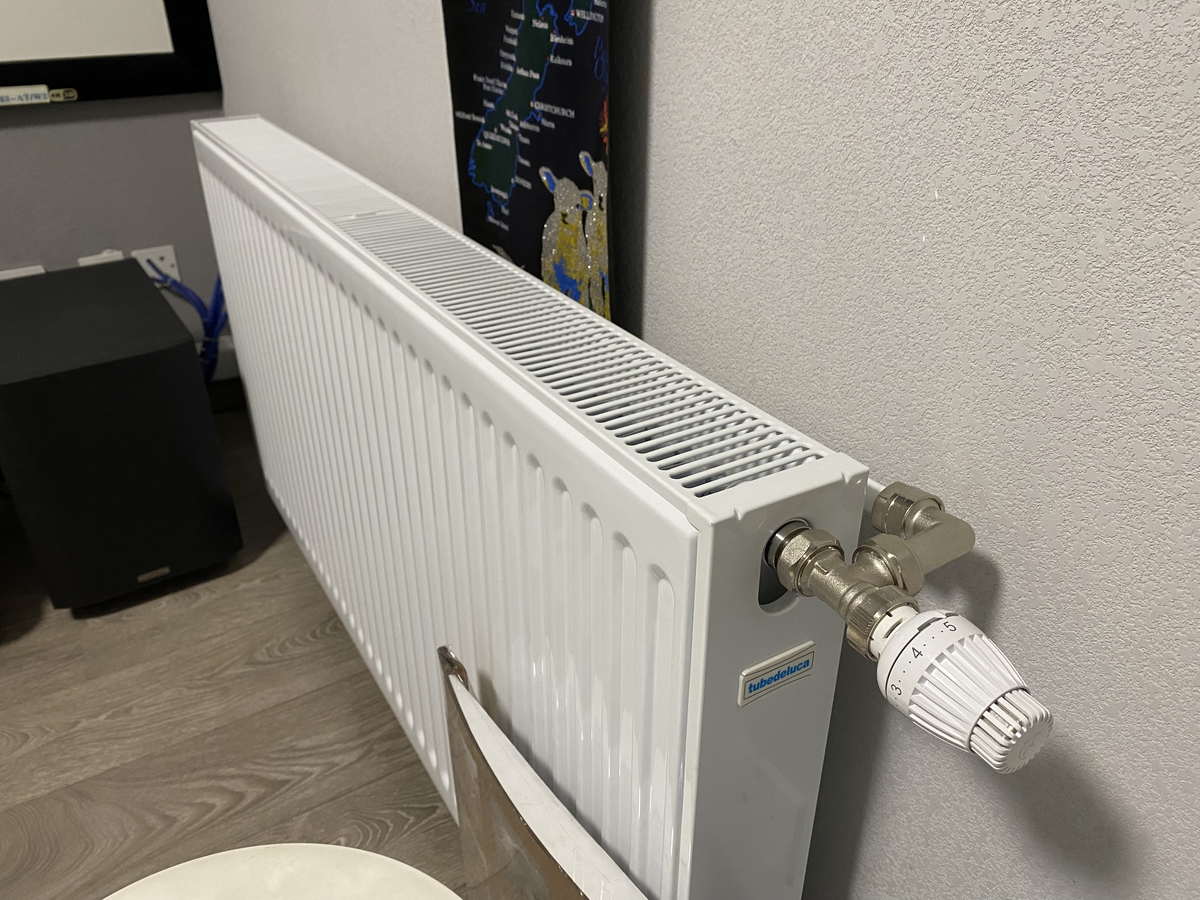

可用的處理辦法有三條。把末端移到落地窗相鄰的實墻段,是優先做法, 實墻可以打掛板,散熱器仍然布置在外墻一側,只是不在正窗下方; 改掛側墻,適用于相鄰實墻也較短的情況;采用矮型加長款, 用于確實找不到豎向空間、但橫向墻長足夠的墻段。三條并不互相排斥。 本項目客廳用的是第一條加第三條:主窗旁的實墻段掛一組標準高度, 推拉門一側的短墻用矮型加長款補足散熱量。
| 位置 | 現場條件 | 處理方式 | 注意點 |
|---|---|---|---|
| 客廳通長落地窗 | 窗下無實體墻,凈高不足 | 改掛相鄰實墻段 | 仍靠外墻一側,避開窗簾開合范圍 |
| 客廳推拉門 | 門洞兩側墻段較短 | 矮型加長款,降低高度、拉長橫向 | 避讓門扇與軌道,保持開啟凈寬 |
| 主臥外窗 | 有實體窗下墻 | 按窗下常規掛裝 | 上沿低于窗臺,留出窗簾下擺空間 |
| 餐廳外墻 | 與客廳相鄰的實墻 | 常規掛裝 | 避開餐邊柜、插座與開關面板 |
窗簾開合范圍的避讓是一項容易漏掉的細節。落地窗通常配整幅窗簾, 開合時下擺會掃過墻面一定高度。散熱器上沿若與窗簾下擺重疊, 既影響觀感,也會讓窗簾長期貼著熱表面,材質容易老化。 本項目在定位時把窗簾的實際開合范圍量出來,末端在外沿留出間隔, 并且不上移到窗簾軌道的位置。
鄧先生家有一個 3 歲的孩子,剛會走路,正好是喜歡摸、扶、靠的年齡。 散熱器屬于低溫水系統,表面溫度與供水溫度、室內溫度以及末端材質都有關, 實際量級通常明顯低于皮膚長期接觸會即刻受損的溫度,但這不等于可以讓孩子長時間貼靠。 可采取的措施有幾項:位置避開孩子日?;顒优c攀爬區域; 在末端外加裝可拆卸的防護罩或護欄;把掛裝高度適當上調,減少可觸及的面積; 對進出水管與閥門做遮擋。這幾項在定位階段就要與業主一起定,而不是裝完再補。
| 部位 | 風險來源 | 處理措施 |
|---|---|---|
| 散熱器本體 | 孩子扶靠、觸摸 | 加裝可拆卸防護罩;位置避開活動區與爬行路徑 |
| 散熱器上沿 | 孩子攀扶 | 掛裝高度適當上調,減少可觸及面 |
| 進出水管與閥門 | 裸露金屬件與調節閥 | 加裝罩殼,閥門位置下移或遮擋 |
| 兒童房位置 | 床邊與游戲區 | 優先掛門后側墻,避開床頭與積木區 |
| 推拉門一側 | 孩子沿落地窗跑動 | 矮型加長款靠實墻端布置,遠離跑動路線 |
需要說明的是,防護罩會略微降低末端的實際散熱量。因此加裝防護罩后, 配置上要預留余量;本項目兒童房的熱指標取值已經把這一點算進去了。 是否加裝、加裝到什么程度,由業主按孩子的活動情況決定, 現場只提供做法與影響的說明,不對使用安全做絕對保證。
本項目排了兩個工作日。頭一天做定位、開孔、掛板與走管,第二天完成接管、加壓、點火調試與交底。 日程沒有壓到一天,原因不在工量,而在這家有 3 歲的孩子、父母輪流來搭手: 開孔粉塵大的房間單獨騰出,其余房間照??捎?,一個作業面收工當天就清干凈再換下一處。
| 時段 | 工序 | 說明 |
|---|---|---|
| 第 1 天上午 | 進場保護與放線 | 地面先鋪保護墊;彈散熱器中心線、掛板標高與管路走向 |
| 第 1 天上午 | 開孔與穿墻 | 只在非承重隔墻開孔;裝套管后清理并封堵孔口 |
| 第 1 天下午 | 掛板就位 | 按彈線裝掛板,校平并掛裝試位 |
| 第 1 天下午 | 管路敷設 | 現場實測下料;沿踢腳線上方、陰角與門套側邊固定 |
| 第 2 天上午 | 系統接管 | 散熱器接管、閥門與管件裝配、熱源側接管 |
| 第 2 天下午 | 注水試壓 | 注水排氣后加壓,穩壓觀察 |
| 第 2 天下午 | 點火調試與交底 | 點火運行、逐組排氣、核對溫度與閥位、使用交底 |
這套住宅的全部新增都落在套內,管井、前室與電梯廳一概不碰。 開工前先在物業處確認報備內容,把設備位置、排煙方向與作業時段說清楚, 拿到確認后再進場。這一步放在前面,是因為邊界一旦模糊, 施工中途被叫停的代價遠高于提前溝通。
排煙管方向要避開相鄰住戶的可開啟窗扇,出口位置按設備說明書與燃氣管理部門要求確定。 冷凝水排放管保持連續坡度,接口設存水彎,接陽臺排水。 這兩件事在第一天敷設管路時就一并處理,避免事后返工破壞已完成的墻面。
依據 GB 50242—2002《建筑給水排水及采暖工程施工質量驗收規范》, 散熱器在安裝前須做水壓試驗,試驗壓力取工作壓力的 1.5 倍,且不低于 0.6 MPa。 本項目等系統接管全部完成后再整體加壓,逐處核對末端接口、管件與熱源側接管, 無滲漏才轉入點火調試。
防護罩、管件罩殼這類安全件在調試當天一并安裝到位,并向業主說明使用方法與影響。 兒童房末端的掛裝高度與位置由業主現場復核一次,重點看孩子夠不夠得著、 會不會撞到。這一步與使用交底合并進行,不需要額外占用工期。
本項目的溝通集中在三個節點:先確認房子能做什么、把物業報備這件事講明白, 收尾一步是把日常使用與觀察要點交底。以下為溝通過程摘要。
散熱器靠對流與輻射共同散熱,熱量直接進入室內空氣,室溫上升快于地面輻射供暖, 停機后溫度回落也快。對一個 117 ㎡ 的住宅來說,從 10 ℃ 左右升到 18~20 ℃ 通常在 1 小時以內。這種快進快出的特點決定了間歇使用是可行的, 與地暖需要長時間連續運行的方式正好互補——兩者適用條件不同,并無優劣之分。 鄧先生家每周有兩三天居家辦公,白天在書房,晚間在客廳陪孩子,作息相對固定, 按房間分時段設定比較合適。
| 分區 | 房間 | 使用時段 | 設定建議 |
|---|---|---|---|
| 白天常駐 | 次臥兼書房 | 每周兩三天居家辦公的白天 | 辦公日單獨保持,其余時間調低 |
| 晚間核心 | 客餐廳 | 晚飯后陪孩子 | 按舒適溫度設定,睡前調低 |
| 夜間睡眠 | 主臥、兒童房 | 夜間 | 略低于白天,用恒溫閥控溫 |
| 彈性房間 | 次臥 | 老人來住時長期有人 | 老人來住時上調,空置時調低 |
| 輔助 | 廚房、衛生間干區 | 使用時段集中 | 按需開啟,衛生間注意通風 |
中間層住宅有一點需要業主留意:上下鄰居的采暖習慣會間接影響本戶的實際用氣量。 鄰戶也采暖時,樓板方向的傳熱減少,本戶負擔相對輕;鄰戶不采暖時, 熱量會通過樓板向上下散失,用氣量相應上升。這不是設備問題, 而是塔樓中間層的固有條件,配置時已經按上沿留了余量。
耗氣多少,取決于設定溫度、使用時段與房子本身的保溫條件。 下表按成都居民用氣價格做一個量級測算,只用于判斷費用大體落在什么范圍,不代表本案的真實賬單。
| 項目 | 取值 | 計算 | 結果 |
|---|---|---|---|
| 用氣單價 | 2.18 元/m3 | — | — |
| 間歇使用日均耗氣量 | 6~9 m3/天 | 117 ㎡、按房間分時段設定 | — |
| 日用氣費用 | — | 6~9 × 2.18 | 約 13~20 元/天 |
| 月度用氣費用 | — | 按 30 天計 | 約 393~588 元/月 |
| 全冬(按 3 個月) | — | — | 約 1,179~1,764 元 |
| 項目名稱 | 恒雨后現代城 117 ㎡ 住宅暖氣片采暖系統安裝 |
| 樓盤地址 | 成都市龍泉驛區西河街道新官山路 139 號 |
| 建筑面積 | 117 ㎡ 3 室 2 廳 1 廚 2 衛 |
| 系統形式 | 明裝暖氣片(散熱器)采暖系統,7 組鋼制板式散熱器,熱源為燃氣壁掛爐 |
| 服務內容 | 現場勘察、分戶邊界劃定、散熱器位置與組數設計、熱源位置與排煙路徑報備配合、管路走向規劃、設備與材料供應、安裝、試壓與調試交底 |
| 施工工期 | 2 個工作日,含注水試壓與調試交底 |
| 記錄時間 | 案例整理(冬季采暖季投運) |
